沉降观测

来源:房屋安全鉴定网点击: 发布时间:2021-12-03 15:25:05

一、沉降观测是什么

      建筑物变形观测就是测定建筑物在荷重和外力作用下整体和局部的变化。变形观测的项目包括:沉降观测、位移观测、倾斜观 测、裂缝观测和挠度观测等。

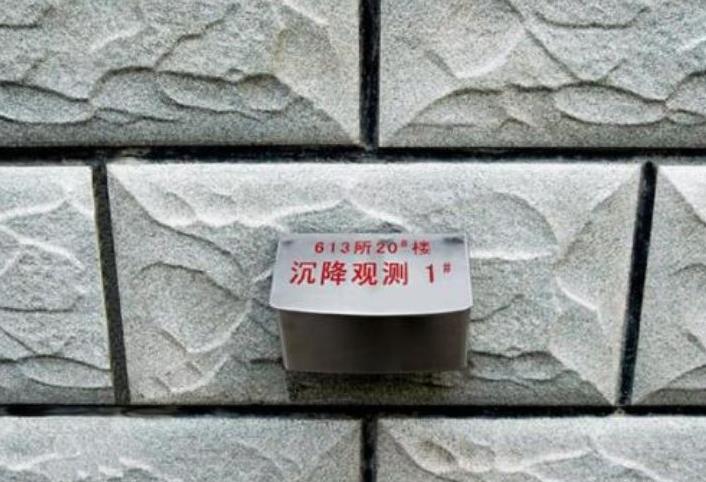

沉降观测


二、沉降观测的方法及内容

1、沉降观测的时间和次数

沉降观测的时间和次数,应根据工程性质、工程进度、地基土质情况及要出荷重增加情况等决定。 在施工期间沉降观测次数:

(1)较大荷重增加前后(如揶出浇灌、回填土、安装柱子、房架、砖墙每砌筑一层楼、设备安装、设备运转、工业炉砌筑期间、烟 囱每增加15m左右等),均应进行观测;

(2)如施工期间中途停工时间较长,应在停工时和复工前进行观测;

(3)当揶出附近地面荷重突然增加,周围大量积水及暴雨后,或周围大量挖方等,均应观测。 工程投产后的沉降观测时间: 工程投入生产后,应连续进行观测,观测时间的间隔,可按沉降量大小及速度而定,在开始时间隔短一些,以后随着沉降速度的 减慢,可逐渐延长,直到沉降稳定为止。

2、沉降观测工作的要求

沉降观测是一项较长期的系统观测工作,为了保证观测成果的正确性,应尽可能做到四定:

(1)固定人员观测和整理成果;

(2)固定使用的水准仪及水准尺;

(3)使用固定的水准点;

(4)按规定的日期、方法及路线进行观测。

3、对使用仪器的要求

对于一般精度要求的沉降观测,要求仪器的望远镜放大率不得小于24倍,气泡灵敏度不得大于1572mm(有符合水准器的可放宽 T司。可以采用适合四等水准测量的水准仪。但精度要求较高的沉降观测,应采用相当于N2或N3级的精空水准仪。

4、确定沉降观测的路线并绘制观测路线图

在进行沉降观测时,因施工或生产的影响,造成通视困难,往往为寻找设置仪器的适当位置而花费时间。因此对观测点较多的建 筑物、构筑物进行沉降观测前,应到现场进行规划,确定安置仪器的位置,选定若干较稳定的沉降观测点或其他固定点作为临时 水准点(转点),并与永久水准点组成环路。 最后,应根据选定的临时水准点、设置仪器的位置以及观测路线,绘制沉降观测路线图,以后每次都按固定的路线观测。采用这 种方法进行沉降测量,不仅避免了寻找设置仪器位置的麻烦,加快施测进度;而且由于路线固定,比任意选择观测路线可以提高沉降测量的精度。但应注意必须在测定临时水准点高程的同一天内同时观测其他沉降观测点。

5、沉降观测点的首次高程测定

沉降观测点首次观测的高程值是以后各次观测用以进行比较的根据,如初测精度不够或存在错误,不仅无法补测,而且会造成沉 降工作中的矛盾现象,因此必须提高初测精度。如有条件,最好采用N2或N3类型的精空水准仪进行首次高程测定。同时每个沉 降观测点首次高程,应在同期进行两次观测后决定。

6、作业中应遵守的规定

(1)观测应在成像清晰、稳定时进行;

(2)仪器离前、后视水准尺的距离要用皮尺丈量,或用视距法测量,视距一般不应超过50m。前后视距应尽可能相等;

(3)前、后视观测最好用同一根水准尺;

(4)前视各点观测完毕以后,应回视后视点,最后应闭合于水准点上。
